Trabalhar com as programações de manutenção

Aqui estão as tarefas do dia a dia da manutenção preventiva.

  1. No menu principal à esquerda, abra Manutenção → Programações.
  2. As programações seguem a ordem do próximo vencimento: no topo, as atrasadas; abaixo, as pendentes e as próximas. Para mudar a ordem, clique no título da coluna Próximo vencimento.
  3. Para achar um ativo ou plano específico, digite o nome no campo Buscar programações….
  4. Para filtrar por status ou por plano, clique em Filtros e escolha o Status (Próximo, Pendente, Atrasado) e/ou o Plano.

A coluna Dias até o vencimento mostra quantos dias faltam ou há quantos dias o vencimento passou. Se o plano conta pelo medidor, a coluna Meta do medidor mostra a leitura atual e o valor em que a manutenção vence. A coluna Ordem de serviço aberta mostra o número da ordem já gerada pela programação.

À direita de cada linha há quatro ações. O nome de cada uma aparece quando você passa o mouse sobre ela.

  • Gerar ordem de serviço — gerar agora uma ordem de serviço pela programação, sem esperar o vencimento;
  • Pular — pular o vencimento atual;
  • Início da contagem — ver a partir de quando o vencimento é contado e mudar o início da contagem para este ativo;
  • Concluir — registrar uma manutenção feita sem ordem de serviço.

Se já existe uma ordem de serviço aberta para a programação, Pular e Concluir ficam indisponíveis: a própria ordem registra a execução quando for concluída. Os mesmos botões aparecem na ficha do ativo, aba Manutenção → Programações.

Normalmente a ordem de serviço é criada sozinha quando o vencimento se aproxima. Se o trabalho precisa ser feito antes:

  1. Abra Manutenção → Programações.
  2. Na linha do ativo, clique em Gerar ordem de serviço.

A ordem aparece em Ordens de serviço com as tarefas e os materiais do plano de trabalho, e o número dela aparece na coluna Ordem de serviço aberta. O vencimento da programação não muda: o próximo vencimento é calculado quando a ordem for concluída.

O botão fica indisponível se o plano trabalha em Somente registro, se já existe uma ordem aberta para a programação ou se você não tem permissão para criar ordens de serviço. Se o plano estiver pausado, o sistema pergunta “O plano está pausado. Criar uma ordem de serviço mesmo assim?”.

Assim se registra o trabalho dos planos em Somente registro ou um serviço feito sem ordem de serviço.

  1. Abra Manutenção → Programações.
  2. Na linha do ativo, clique em Concluir.
  3. Na janela Concluir programação, preencha:
    • Concluído em — a data em que o trabalho foi feito. Não pode ser uma data futura;
    • Valor do medidor — a leitura no momento da manutenção, se o plano conta pelo medidor;
    • Custo — quanto custou o trabalho;
    • Nota — se precisar.
  4. Clique em Salvar.

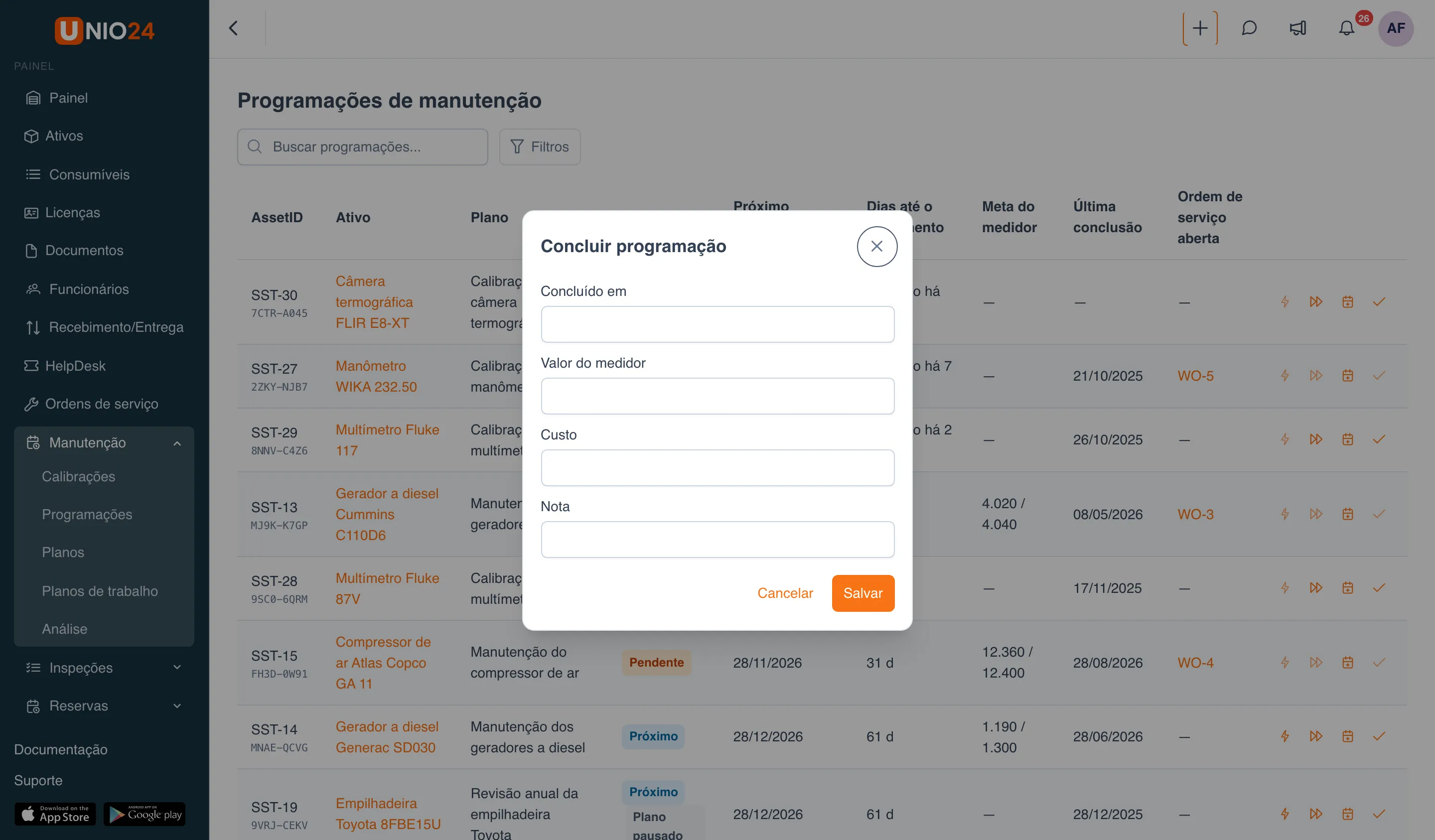

Janela “Concluir programação” sobre a lista de programações: campos “Concluído em”, “Valor do medidor”, “Custo”, “Nota” e botões “Cancelar” e “Salvar”

A execução entra no histórico de manutenção do ativo e o próximo vencimento é recalculado. Só é possível registrar uma execução por data.

Se desta vez a manutenção não vai ser feita — por exemplo, o equipamento está em modernização ou a filial está fechada para reforma:

  1. Abra Manutenção → Programações.
  2. Na linha do ativo, clique em Pular.
  3. Na janela Pular programação, explique no campo Nota por que o vencimento foi pulado.
  4. Clique em Salvar.

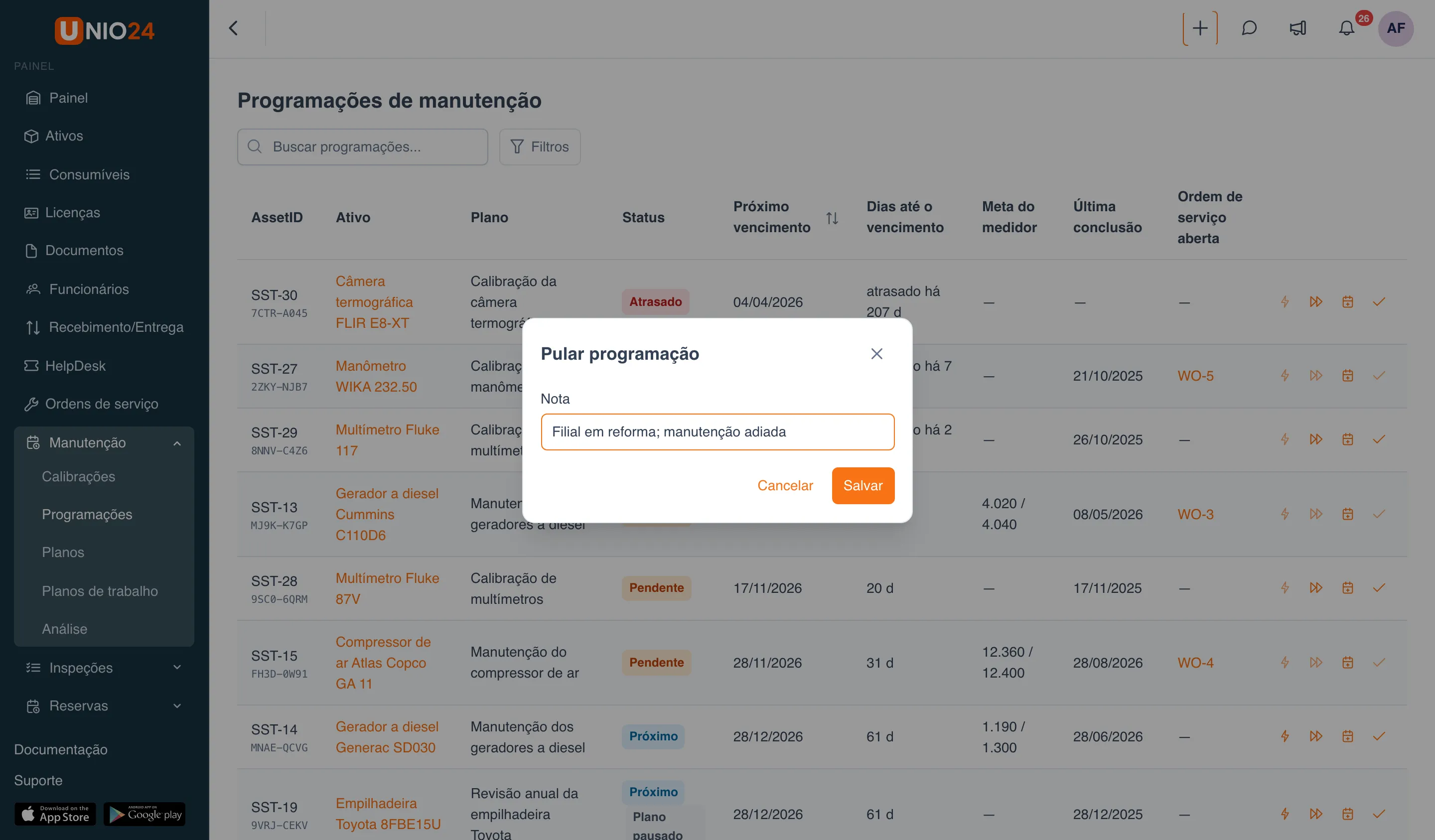

Janela “Pular programação” com o campo “Nota” preenchido e os botões “Cancelar” e “Salvar” sobre a lista de programações

Pular não conta como trabalho feito: a data da última execução não muda, e o próximo vencimento é contado a partir do vencimento pulado. No histórico do ativo, essa linha aparece como Ignorado.

O início da contagem é usado enquanto o plano ainda não foi executado nenhuma vez: é a partir dele que o sistema calcula o primeiro vencimento.

  1. Abra Manutenção → Programações.
  2. Na linha do ativo, clique em Início da contagem.
  3. O bloco Agora mostra o próximo vencimento atual e a partir de quando ele é contado.
  4. Para usar uma data sua, informe-a no campo Início da contagem. Essa data fica fixada para este ativo: mudanças no plano e uma nova data de entrada em operação não a alteram. Para voltar à regra do plano, clique em Contar como o plano.
  5. Se o ativo recebeu manutenção antes de entrar no UNIO24, informe a data no campo Último serviço antes do acompanhamento — o vencimento passa a ser contado a partir dela.
  6. Confira no bloco Depois de salvar como fica o vencimento e clique em Salvar.

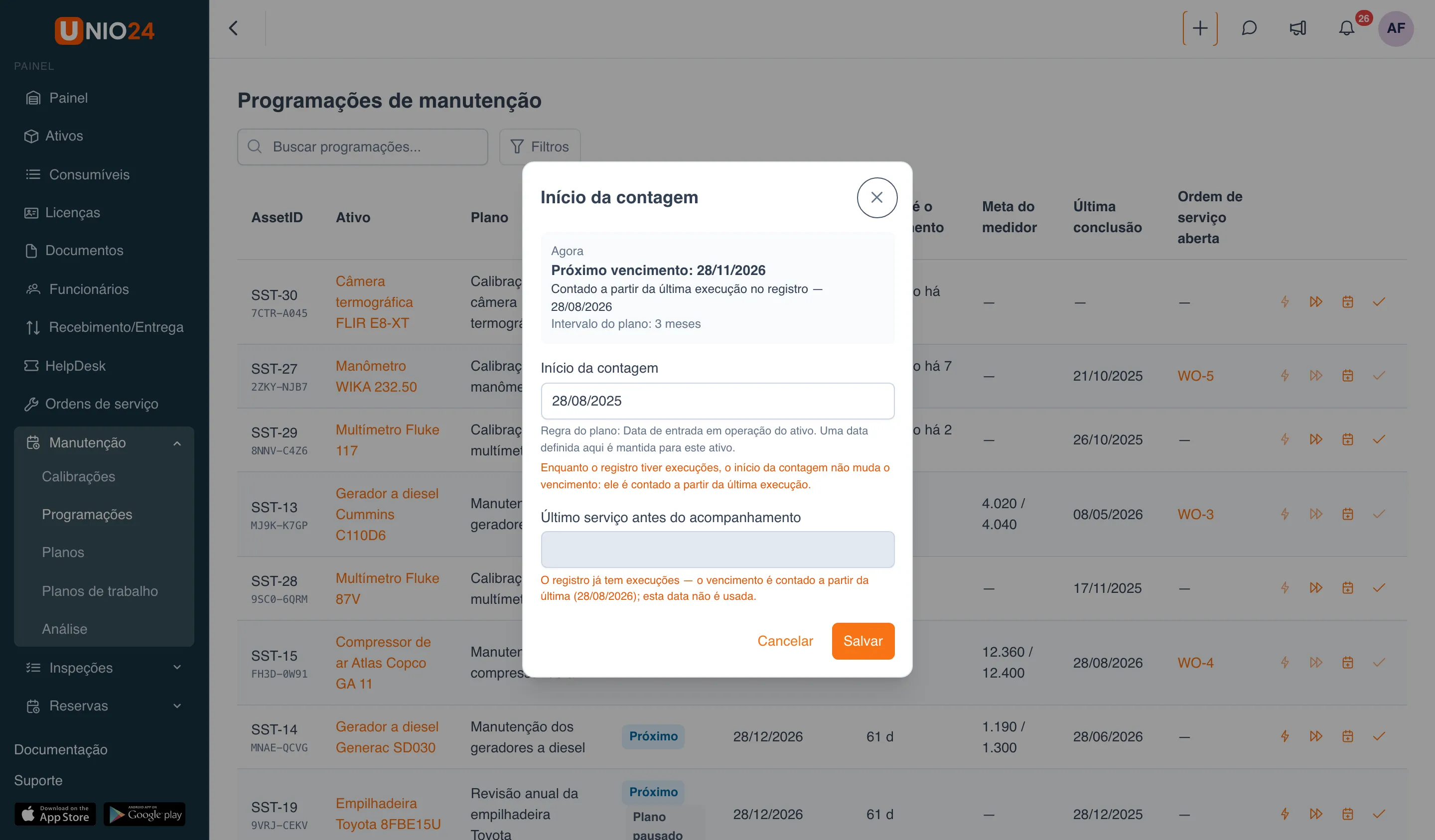

Janela “Início da contagem”: bloco “Agora” com o próximo vencimento e a linha “Contado a partir da última execução no registro”, campo “Início da contagem” com a dica sobre a regra do plano, campo “Último serviço antes do acompanhamento” e botões “Cancelar” e “Salvar”

Enquanto houver execuções no histórico, o vencimento é contado a partir da última delas e o início da contagem não tem efeito — a janela avisa sobre isso.

A ordem de serviço criada pelo plano é executada como qualquer outra — veja Criar e tratar ordens de serviço. Particularidades:

  • na aba Tarefas estão as tarefas do plano de trabalho. As obrigatórias precisam ser marcadas como feitas; sem isso, a ordem não pode ser concluída;
  • na aba Materiais, o bloco Materiais planejados mostra o que foi planejado. Para retirar um material do almoxarifado, clique em Entregar na linha dele: abre a janela de entrega já com esse material e a quantidade restante — escolha a Localização de onde o material sai e salve. As colunas Entregue e Restante mostram quanto já foi retirado;
  • o ativo da ordem não pode ser trocado — a ordem foi criada para o ativo específico da programação.

Quando a ordem é concluída, a manutenção entra no histórico do ativo e o vencimento é recalculado.

  1. Abra a ficha do ativo: Ativos → o ativo desejado.
  2. Vá para a aba Manutenção.
  3. Alterne entre as seções no topo da aba:
    • Programações — os planos que cobrem o ativo, com status e próximo vencimento;
    • Histórico — todas as execuções e vencimentos pulados: vencimento, data de conclusão, pontualidade, custo, nota;
    • Manutenção — os envios do ativo para a assistência técnica;
    • Ordens de serviço e Chamados — as ordens de serviço e os chamados do ativo.

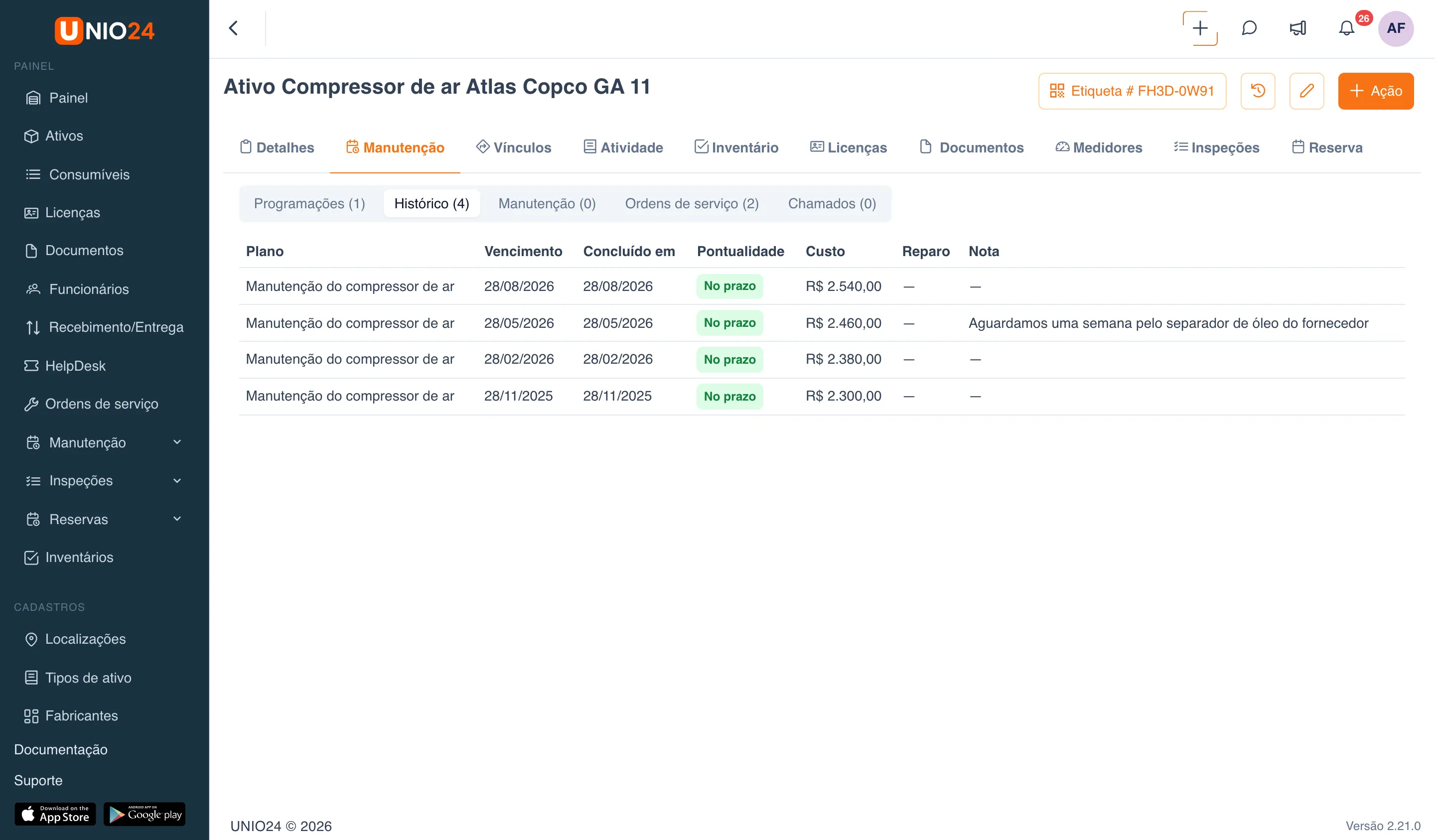

Ficha do ativo “Compressor de ar Atlas Copco GA 11”, aba “Manutenção”, seção “Histórico”: tabela com as colunas “Plano”, “Vencimento”, “Concluído em”, “Pontualidade”, “Custo”, “Reparo”, “Nota” e as marcas “No prazo”

Os medidores são necessários para os planos que contam o vencimento pelo uso. Para adicionar medidores e leituras, você precisa da permissão para editar ativos.

  1. Abra a ficha do ativo e vá para a aba Medidores.
  2. Clique em Adicionar medidor.
  3. Escolha o Tipo: Horas de operação, Quilometragem, Ciclos ou Personalizado. Para o personalizado, informe o Nome.
  4. Se precisar, informe a Unidade.
  5. Deixe marcado Somente crescente se a leitura não pode diminuir.
  6. Clique em Salvar.

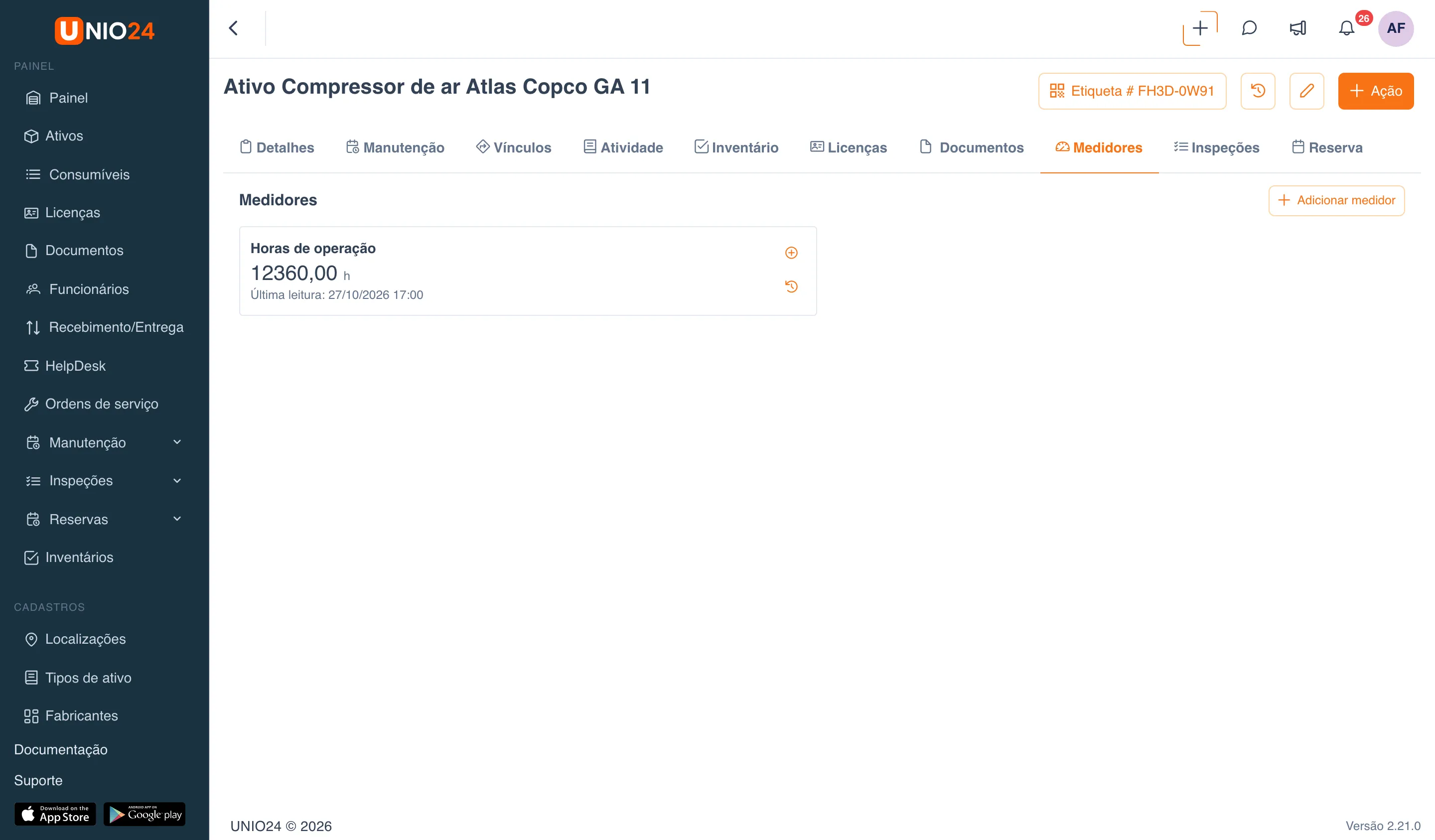

Aba “Medidores” da ficha do ativo: botão “Adicionar medidor” e o cartão do medidor “Horas de operação” com o valor atual e a data da última leitura; à direita, as ações “Adicionar leitura” e “Leituras”

  1. Na aba Medidores, clique em Adicionar leitura no cartão do medidor.
  2. Digite o Valor. Num medidor crescente, ele não pode ser menor que a última leitura.
  3. Se o medidor foi trocado ou zerado, marque O medidor foi substituído ou zerado e informe a Leitura na instalação.
  4. Se precisar, preencha a Observação e clique em Salvar.

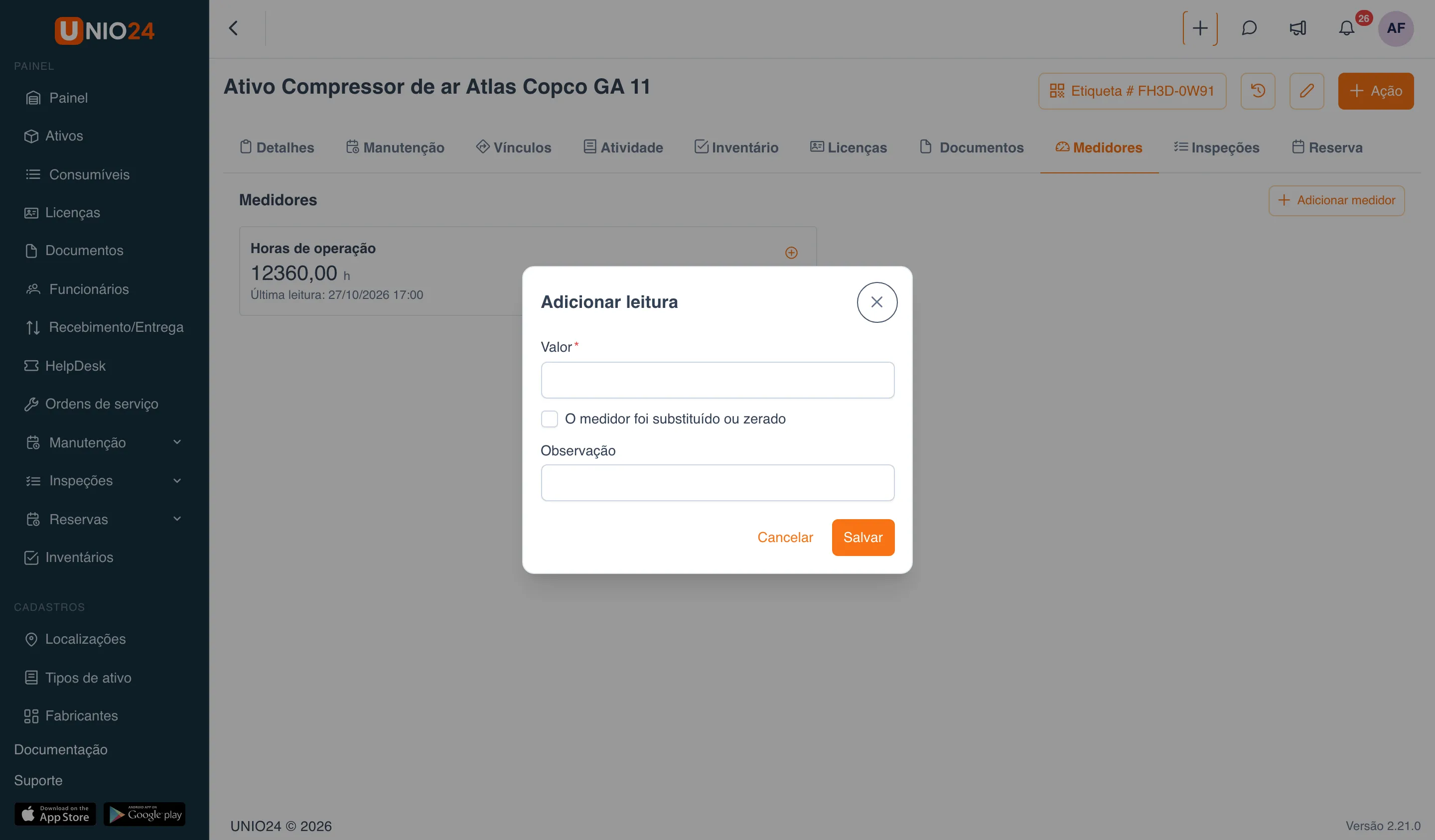

Janela “Adicionar leitura”: campo “Valor”, caixa “O medidor foi substituído ou zerado”, campo “Observação” e botões “Cancelar” e “Salvar”

Todas as leituras do medidor se abrem pela ação Leituras no cartão dele. Assim que uma nova leitura atinge o limite do plano, a programação muda de status na hora e, se o plano trabalha com ordens de serviço, a ordem é criada. As leituras também são gravadas nos medidores durante as inspeções que têm um item “Leitura do medidor”.
